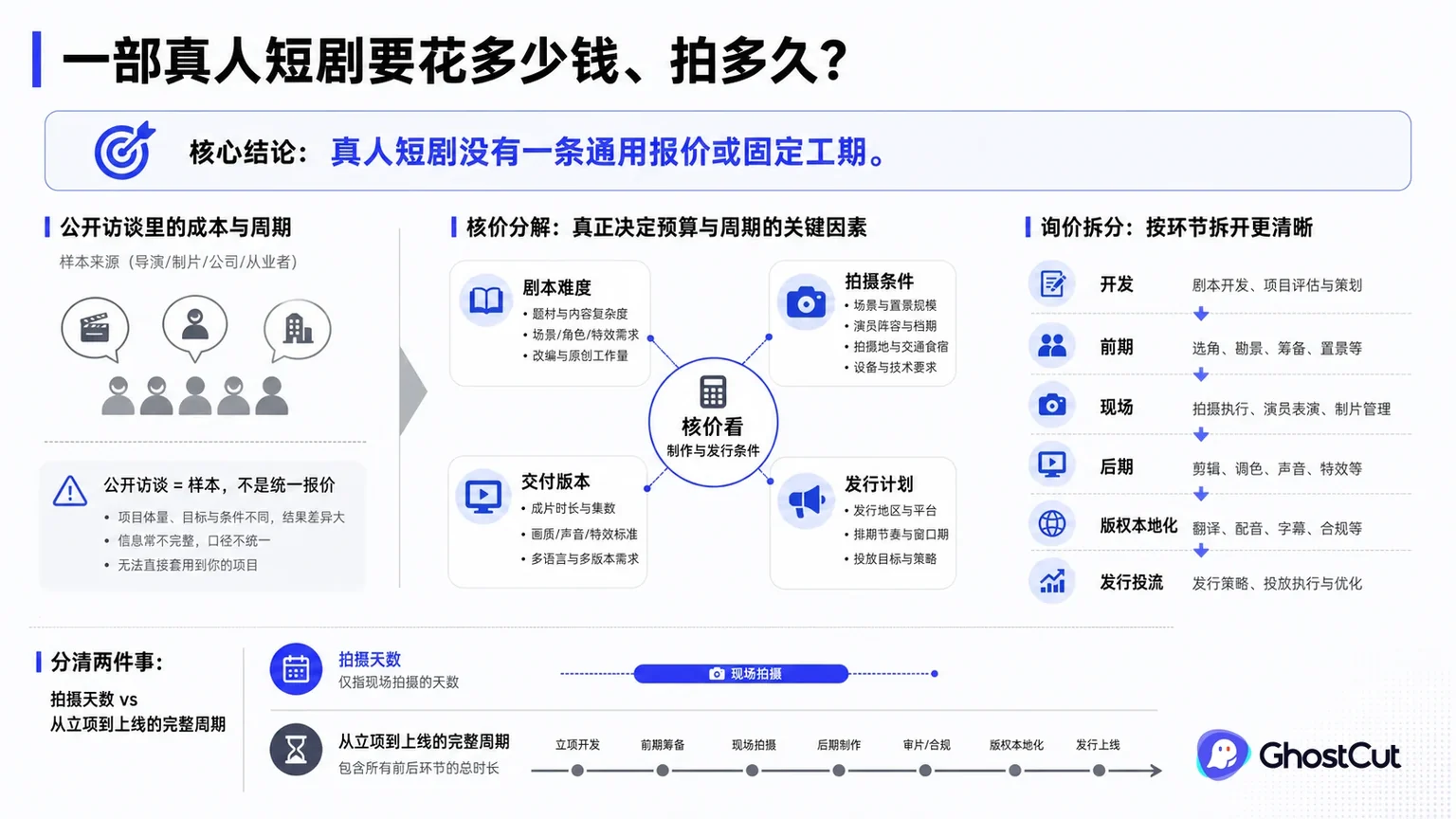

先拒绝一个看似简单的总价问题
制片人问“一部短剧多少钱”时,如果对方立刻给出一个行业统一数字,这个数字通常还没有对应明确成片。六十集与一百集可能总时长接近;同样的时长,一部在两处室内完成,另一部包含夜戏、车辆、群演和动作场面,现场组织完全不同。
媒体对从业者的采访能证明市场上存在不同成本与周期样本,也能提示钱花在哪里,但采访对象、项目类型和发布时间都有限。它们适合用来建立问题清单,不适合直接当报价单,更不能把某个成功项目的投入扩大成行业标准。
询价时先写清报价包含什么——只有拍摄,还是包含剧本、演员、器材、后期、音乐、宣传物料、版权、本地化与投流——再比较数字高低。两个总价若边界不同,比较高低没有意义。
拍摄成本、项目成本和发行投入要分开
拍摄成本主要发生在现场,包括演员、场景、摄制组、器材、交通食宿和安全保障。项目成本还要加上剧本开发、选角、前期准备、剪辑、调色、声音、字幕、音乐与成片审核。发行阶段则可能出现版权处理、译配、平台交付、宣传素材、账号运营和广告投放。
预算混在一张表里时,团队容易把“杀青”当成“可以上线”:音乐不能覆盖目标渠道、没有无字幕母版、对白没有分轨,都要到后期才暴露。另一种情况是把投流算进制作成功——广告预算能带来流量测试,却不能证明内容成本本身更低。
预算表应允许同一费用只出现一次,并写清税费、管理费、修改轮次和不可预见项由谁承担。否则低报价可能只是把确定会发生的工作挪到后面追加。

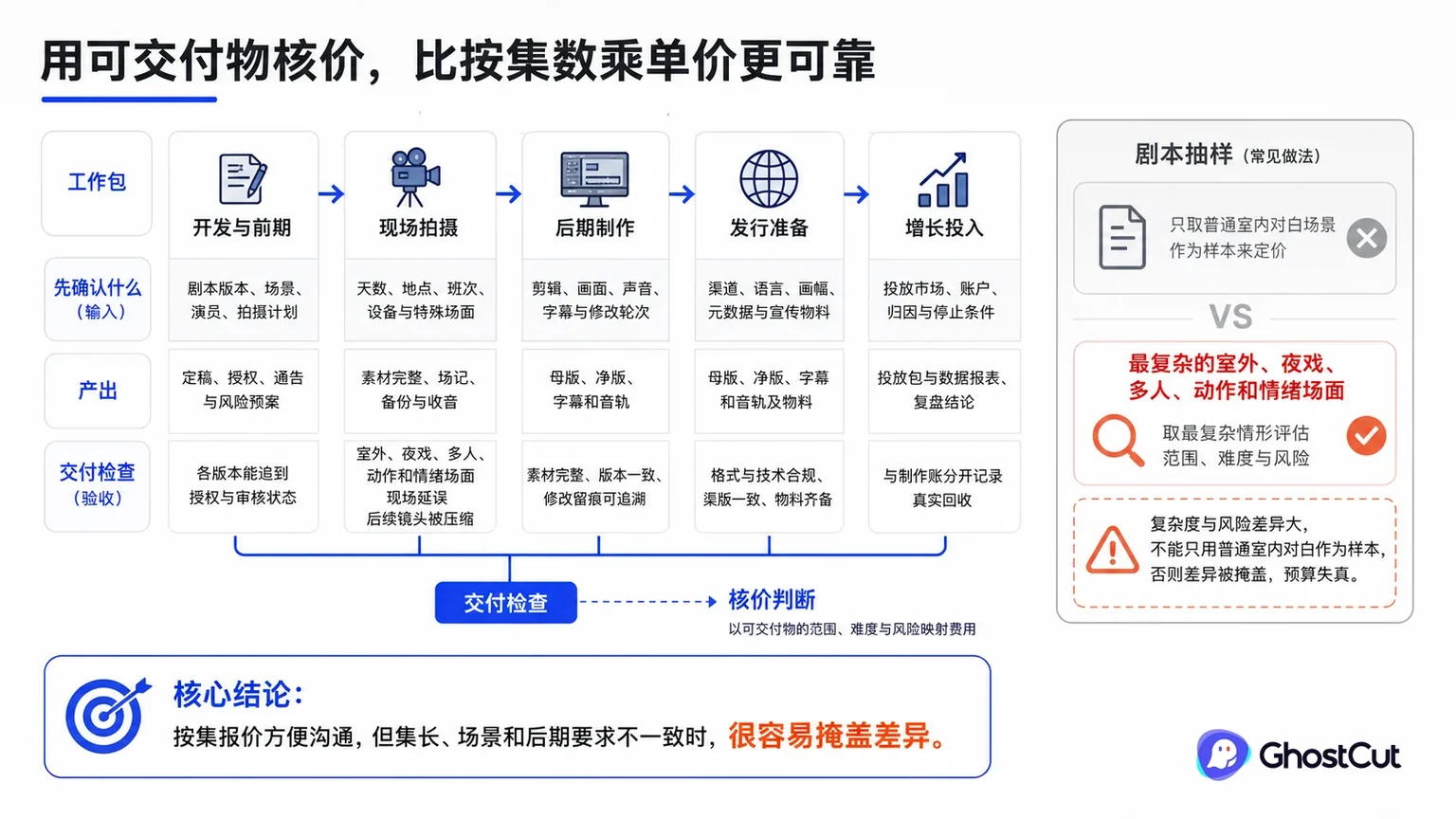

用可交付物核价,比按集数乘单价更可靠
按集报价方便沟通,但集长、场景和后期要求不一致时,很容易掩盖差异。实务上可先按工作包列出输入、产出与验收,再把费用映射回来。这样删一场动作戏、增加一种语言或改成交付净版时,团队知道哪一项会变化。
| 工作包 | 先确认什么 | 交付检查 |
|---|---|---|
| 开发与前期 | 剧本版本、场景、演员、拍摄计划 | 定稿、授权、通告与风险预案 |
| 现场拍摄 | 天数、地点、班次、设备与特殊场面 | 素材完整、场记、备份与收音 |
| 后期制作 | 剪辑、画面、声音、字幕与修改轮次 | 母版、净版、字幕和音轨 |
| 发行准备 | 渠道、语言、画幅、元数据与宣传物料 | 各版本能追到授权与审核状态 |
| 增长投入 | 投放市场、账户、归因与停止条件 | 与制作账分开记录真实回收 |
表格之后还要回到剧本抽样。挑出最复杂的室外、夜戏、多人、动作和情绪场面,让制作、后期与发行负责人分别估一次。只用普通室内对白作为样本,会在真正昂贵的场景到来时集中超支。
预算里的项目不是各算各的。多一个场景,就会多出转场、置景和通告调整;拍摄日压得太紧,没拍够的镜头又会变成后期修复和重剪。谈预算时先从剧本和最终交付找出会牵动多个部门的变化,比逐项压低报价更接近真实成本。
拍摄计划也不能把剧本页数平均分到每天。夜戏、群演和特殊场地都有自己的时间限制,同样篇幅,准备工作可能相差很大。报价发生变化时,先看是哪项拍摄条件变了,再讨论能否调整场景、通告或交付,不要把所有差额都归结为团队快不快。
拍几天与多久上线,是两条不同时间线
“拍摄周期”常被用来指现场开机到杀青,但读者真正关心的可能是从剧本到平台上线。前者受场景集中度、演员档期、天气和班次影响;后者还包含开发、勘景、选角、后期、审核、修改、渠道排期与可能的译配。
压缩现场天数可以减少部分固定开销,也会把风险挤到同一天:场景切换更密、演员准备更少、补拍空间更小。一处收音或连续性问题若现场没有发现,后期可能只能修复、重配或召回补拍。省下的现场时间未必等于缩短总周期。
排期时应标出不可并行的依赖。例如剧本和演员尚未确定,准确通告无法生成;目标字幕未审定,配音不宜全量开始;渠道规格未知,最终成片也不能封版。真正的关键路径比一张开机倒计时更有用。
先做剧本拆解与样片,再决定是否锁总预算
可执行的第一步是把剧本按场景、角色、日夜、内外、特殊道具、动作、群演和后期难度拆开。再选一场普通对白和一场最高风险戏,分别走通拍摄、剪辑、声音和字幕。样片用来暴露报价里没写出的工作,不必假装预测整剧质量。
若样片暴露复杂镜头修复、对白收音或表演问题,应先改制作方案再扩大。整剧拍完后才统一返工,代价可能横跨剪辑、配音、字幕和发行版本。
准备出海时,要在拍摄前争取可复用的母版
如果项目可能进入多个语言市场,现场和后期就应尽量保留无硬字幕母版、可编辑字幕、角色信息,以及条件允许时的对白、音乐和效果音资料。等只剩压好中文字幕的成片,再做字幕擦除和音频处理,画面和声音都更容易受损,上线也会变慢。
源文件完整时,GhostCut 可以直接接着做字幕、翻译和配音;只剩带硬字幕的多集成片时,也能把字幕提取、原字幕擦除、翻译、配音和多语言成片放在同一部剧里处理,后续某句台词有问题时只重做受影响部分。它不能补回从未保存的拍摄素材,也不能替团队判断版权或保证发行回收。只有一个语言版本、后续也不再修改时,轻量后期工具可能更直接。
交付清单应在合同与拍摄计划里各出现一次。合同写清合作方最终拿到什么,拍摄计划则保证现场真的生成这些素材。只在合同中写“提供音轨”,现场却没有安排独立收音或文件命名,杀青后仍然无法兑现。把交付责任落实到岗位和日期,比后期临时找修复服务更可控。
预算和周期算清后,下一步应问收入从哪里来。应用内购买、应用内广告、版权与平台合作承担的是不同风险,不能用同一个播放数字评价。
