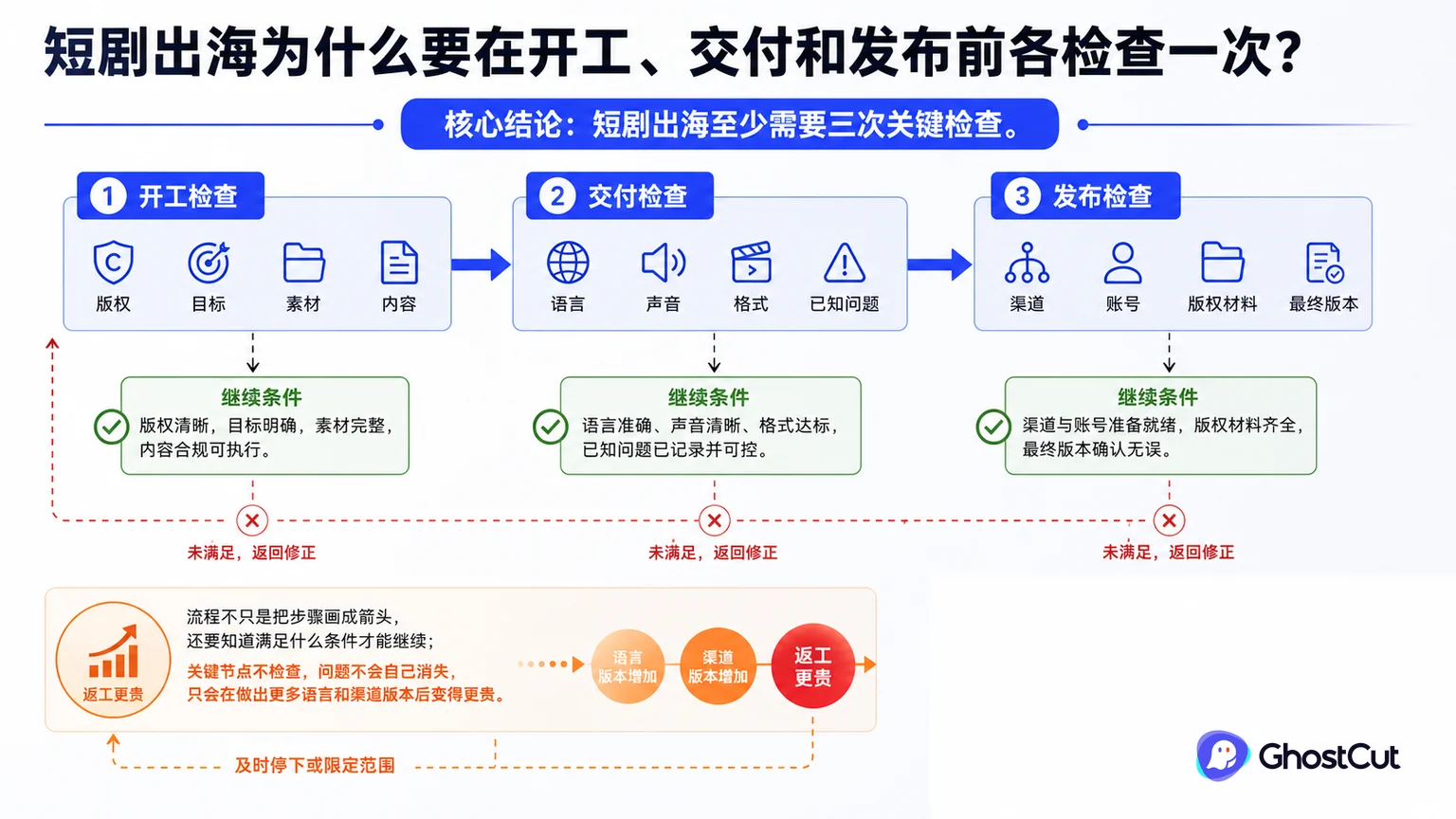

流程不只是把步骤画成箭头,还要知道满足什么条件才能继续。关键节点不检查,问题不会自己消失,只会在做出更多语言和渠道版本后变得更贵。

关键节点检查、开工检查、交付检查围绕“短剧出海至少需要三次关键检查。”形成核心关系
流程不只是把步骤画成箭头,还要知道满足什么条件才能继续。关键节点不检查,问题不会自己消失,只会在做出更多语言和渠道版本后变得更贵。
先说结论

短剧出海至少需要三次关键检查。开工前确认版权、目标和素材足以开始制作;交付前确认内容、语言、声音、格式和已知问题达到约定;发布前确认渠道、账号、版权材料和最终版本都能上线。这些检查不是为了增加审批,而是趁问题影响还小的时候及时停下或限定范围。

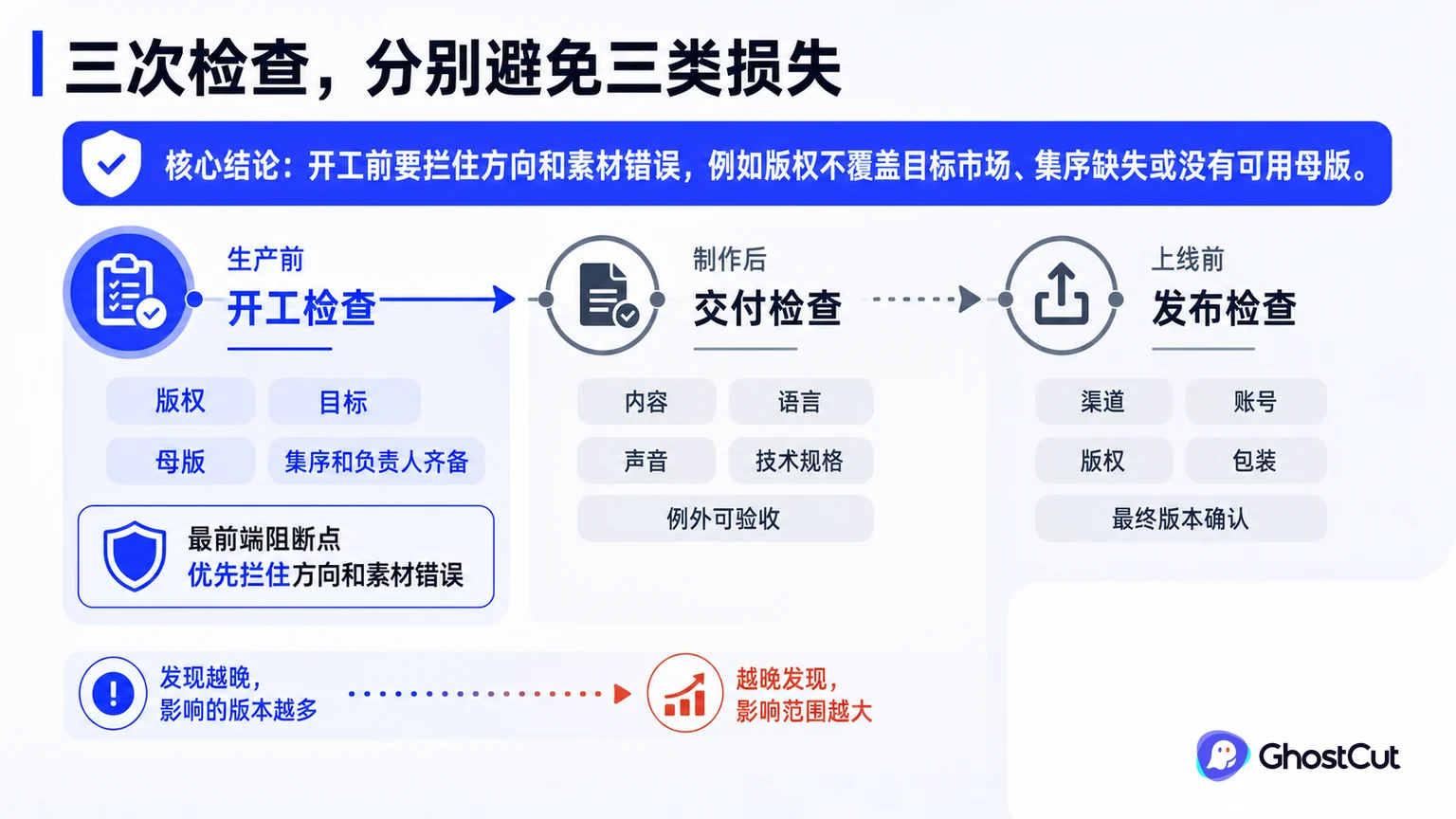

三次检查,分别避免三类损失

开工前要拦住方向和素材错误,例如版权不覆盖目标市场、集序缺失或没有可用母版。交付前要找出制作问题,例如字幕时间轴、角色称谓、声音和画面还没达到标准。发布前则要防止上传错版、音乐申诉材料不全或商店信息不匹配。 问题发现得越晚,影响的版本越多。一处原字幕错误在开工前只需修改一次;十种语言配音完成后再发现,就可能变成十套返工。

短剧出海的三次关键检查

生产前开工检查版权、目标、母版、集序和负责人齐备。
制作后交付检查内容、语言、声音、技术规格和例外可验收。
上线前发布检查渠道、账号、版权、包装和最终版本确认。
关键检查只判断能否进入下一步,不能代替制作过程本身。
“三次检查,分别避免三类损失”章节用关系图说明:开工前要拦住方向和素材错误,例如版权不覆盖目标市场、集序缺失或没有可用母版。
开工前要拦住方向和素材错误,例如版权不覆盖目标市场、集序缺失或没有可用母版。

标准要能检查,不能写成“素材没问题”

可检查的标准会指出对象、条件和证据。例如“共 82 集,集号连续,首尾抽查已记录”“目标地区与 YouTube 渠道在授权范围内”“西语成片使用交付清单中的 v3 音轨”。 “基本齐全”“质量不错”“应该可以发”无法支持交接。标准也不必追求完美,重要的是把未满足项写清,并知道谁能接受风险。

对象明确具体到剧、集、语言、渠道和版本。
证据可见合同结论、清单、审核记录或可播放文件。
责任明确谁检查、谁确认、谁处理例外。
时点明确何时检查,结论在什么变化后失效。

有些问题可以限定范围继续,有些必须停下来

某集片尾暂时缺少无字版,但不影响前十集样片测试,可以先限定范围开工;音乐版权尚未确认却准备正式发布,就不能只加一句备注继续。判断时要看问题会不会影响后面的版本、能不能补救,以及是否触及版权或平台硬性要求。 允许继续时,要写清限制条件、负责人和补齐时间。只口头说“后面再补”,等于把风险藏了起来。

状态适用情况下一步
通过条件齐备且材料完整进入下一阶段
附条件通过风险可控、可以补救且不影响关键版本限定范围并跟踪补齐
暂停版权、母版或关键质量条件不满足修复后重新检查

每次检查需要一名确认者,也需要多种专业输入

权利、语言、技术和渠道问题通常不由同一个人最懂。项目负责人可以汇总结论,但不应在没有专业输入时独自替所有领域放行。 小团队可以用轻量清单完成,多方合作则应保留签收记录。检查形式可以很轻,判断依据不能含糊。

素材或目标变化后,旧的检查结果可能不再适用

替换母版、改变目标国家、更新配音、改用另一个平台,都可能让之前的检查不再成立。团队要提前约定哪些重大变化需要重新检查,不能把一次“通过”当成永久标签。 重新检查不等于全部从头来过。先看变化影响了哪些字幕、声音和成片,再只检查相关部分,既能控制速度,也不会漏掉风险。

检查通过以后,还要确保大家处理的是同一版素材

几十集、多语言并行时,哪一集在翻译、哪一语言待审核、哪一处要返工,都要能对上号。GhostCut 可以按整部剧保存任务、语言和版本状态。开工和发布能否放行,仍应由项目负责人确认。 关键检查回答“现在能不能继续”,版本记录回答“继续以后处理的到底是哪份内容”。接下来要看母版、项目、任务和版本各自是什么关系。

例如样片阶段可以暂时使用一段测试音乐,但正式发布前不能继续沿用。把这个例外写下来,团队就会在扩大语言和渠道前重新检查;如果只靠口头提醒,临时处理很容易随着任务复制,最后混进正式成片。

检查次数要跟项目风险相称。只有一个渠道和一种语言时,一张清单可能就够了;跨地区、多方合作、一次做几十集时,则要把版权、素材、语言和渠道分开确认。检查不是越多越专业,每一次都应该拦住一种真实的返工或发布风险。

每次检查都只针对当时的素材和目标,所以母版或市场一旦变化,就要重新判断哪些项目受影响。例如替换第 20 集母版时,其他集的版权结论可能仍有效,但这一集的字幕时间轴和净版需要重新审核。这样既不会漏查,也不必让整个项目停工。

检查完成后,不能只留下一句“开始翻译”。项目还要写清使用哪份母版、要做哪些语言和集数、最后交付哪个版本。否则即使每次都有人签字,执行人员仍可能拿错文件。

检查清单还要写明什么变化会让旧结论失效,以及需要重查多大范围。例如项目从字幕版改为配音版,原来的版权结论可能仍然成立,但语言验收、声音授权和音轨交付要求都要补充。先找出新增条件,再重查相关部分,比把旧结论全部作废或全部照搬都更可靠。

多集任务要按剧而不是按文件接着做时

GhostCut 可以把字幕、净版、翻译、配音和交付版本放在同一部剧下管理,返工时回到具体集数和语言。只有少量一次性文件时,现有目录或单点工具更直接。

查看按剧集译配

接下来可以继续问

短剧出海完整流程:从版权采买、选剧到译配与发布

查看版权、选剧、译配和发布怎样连接成经营闭环。

常见问题

在关键节点增加检查,会不会拖慢短剧上线?

一张简短、明确的清单通常能减少后期返工。只有检查项过多、长期没人维护时,它才会变成形式审批。

样片测试也需要完整的开工检查吗?

可以缩小范围,但权利、样片身份、测试目的和不能外发的边界仍应确认。

谁有权决定带条件通过?

应由项目明确的确认者结合权利、质量和渠道负责人意见决定,并记录条件。
